隨著煤礦資源整合和技術發展,礦井設計能力越來越大,主斜井帶式輸送機運輸能力大幅提升,目前國內特大型主斜井帶式輸送機最大輸送量已達到 8 000 t/h,提升高度最高已達 550 m。隨著國內經濟進入新常態發展及煤炭行業供給側改革政策的影響,今后煤炭行業新設計礦井會越來越少,已有礦井因開拓延伸、能力核定調整以及科學產能釋放等因素,導致主提升系統改造會越來越多。筆者以平朔井工一礦主斜井帶式輸送機改造為例,探討特大型礦井相關改造方案,為其他礦井解決類似問題提供借鑒。
1 、主斜井帶式輸送機現狀及改造原因
平朔井工一礦位于山西省朔州市平魯區,礦井設計規模 10.0 Mt/a,屬于特大型礦井。主提升系統采用主斜井帶式輸送機運輸方式,輸送機機長 1 812 mm,傾角 -2°~ 12°,最大提升高度 192 m,鋼絲繩芯輸送帶型號為 ST/S 3150,減速器型號為 3C560 NE-1240 。
隨著礦井投產時間不斷延長,煤層賦存條件發生變化,井工一礦主斜井帶式輸送機瞬時峰值輸送量增加至 3 500 t/h,較設計值增加 16.7%,帶來的主要問題有:① 由于帶式輸送機張力增加,驅動平臺和頭部卸載平臺振動加大,存在安全隱患;② 由于輸送量增加,導致輸送機重載時啟動困難。主斜井帶式輸送機原有 3 臺電動機服役時間較長,效率降低,維修量加大,同時集團內部備有多臺 1 120 kW 電動機,因此考慮在更換電動機的同時,通過技術改造消除安全隱患。
2、 改造設計方案
2.1 改造原則
根據帶式輸送機改造設計常規經驗,以及該礦井實際情況,確定本次改造遵循以下幾個基本原則:
(1) 不增加帶式輸送機帶寬 如果增加帶寬,則加大了輸送機斷面,主斜井井筒斷面需加大,輸送機整機也需拆除重新安裝,成本高且耽誤工期;
(2) 不更換鋼繩芯輸送帶 由于輸送帶投資占整部帶式輸送機投資的 40% 左右,因此應使用原有輸送帶,使其安全系數滿足規范要求;
(3) 不改變原有驅動方式 平朔井工一礦主斜井帶式輸送機采用變頻驅動方式,具有良好的軟啟動和調速性能,可根據輸送量的變化調整帶速,節能效果顯著,還具有調速范圍寬、精度高、驗帶時可長時間低速運行等優點;
(4) 減少成本 應盡量減少改造工期,降低設備投資。
2.2 改造方案
針對以上幾個原則,筆者從增加電動機數量、改變功率配比、提高帶速等方面提出 4 個主斜井帶式輸送機改造方案。
(1) 方案 1 輸送量增加至 3 500 t/h,帶式輸送機原有運行速度不變,仍為 4.5 m/s,驅動裝置更換為 3 臺 1 120 kW 電動機,功率配比為 2∶1。
(2) 方案 2 為了增加電動機備用系數,更好地解決重載啟動問題,帶式輸送機帶速不變,驅動裝置更換為 4 臺 1 120 kW 電動機,功率配比為 2∶2。
(3) 方案 3 當輸送量增加至 3 500 t/h 時將帶速提升至 5.0 m/s,驅動裝置更換為 4 臺 1 120 kW 電動機,功率配比為 2∶2。提高帶式輸送機運行速度可降低帶強及帶式輸送機各點張力。
(4) 方案 4 在方案 3 的基礎上,進一步將主斜井帶式輸送機帶速提高至 5.6 m/s,目的是尋求優化卸載部土建結構受力,減少改造工程量。主斜井帶式輸送機各改造方案主要技術參數及設備選型如表1 所列。

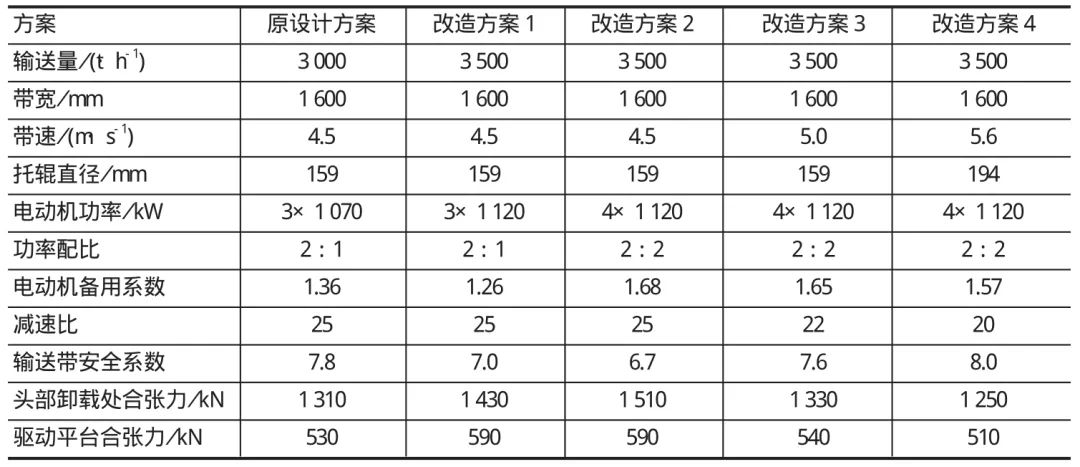

表1 主斜井帶式輸送機各方案主要技術參數及設備選型
3 、方案對比
對以上 4 種改造設計方案進行對比,各方案優缺點如表 2 所列。由表 2 可以看出,方案 1、方案 2 不改變帶式輸送機帶速,通過增加電動機功率的方式提高運輸能力,此方法會增加帶式輸送機各點張力,加大卸載平臺和驅動平臺設備本身的受力及土建結構受力,降低了安全系數,一般需對原有土建結構進行改造,改造時停產時間較長,影響企業效益;方案 3 和方案 4 均采用提高帶速的方法,雖然帶速提高需要對部分機電設備進行改造,機電設備投資相對較高,但設備和土建結構受力增加不大,甚至會降低合張力,增加了安全系數,土建結構改造量小,改造工期短。因此,經綜合考慮,平朔井工一礦主斜井帶式輸送機改造確定采用方案 3。

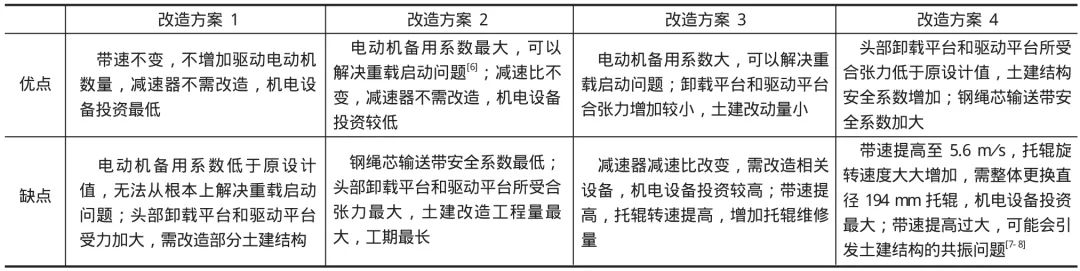

表2 各改造方案優缺點對比
4 、改造實施措施
根據方案 3 的改造設計思路,主要實施措施包括以下幾個方面:
(1) 調整減速比 由于帶速提高,導致減速器的減速比無法與新帶速匹配,調整方法有 2 種:一是增加傳動滾筒直徑,二是更換減速器或者改造減速器傳動軸。最終選擇改造減速器的輸入軸,由減速器廠家進行非標設計,改變齒輪齒數,并保證減速器輸入軸安裝尺寸不變,與整體更換減速器相比,可節省投資 60%。
(2) 更換電動機 由于 1 120 kW 電動機中心高大于 1 070 kW 電動機,且 2 種電動機地腳基礎不同,為方便安裝,節省成本,將驅動裝置架上頂板更換,按新電動機地腳基礎開孔,降低肋板高度,使新電動機與減速器滿足同軸度要求。
(3) 改造驅動機房內土建結構 按方案 3 改造后,頭部卸載平臺和驅動平臺所受合張力分別增加20 和 10 kN,合張力增加幅度不大,經計算校核,原設計相關結構梁抗拉力和抗剪力滿足要求。由于方案 3 需要增加第 4 套驅動單元,為了防止驅動平臺振動,在新增驅動單元下方加設 2 組鋼立柱支撐,以加強驅動平臺承重能力。
(4) 校驗主要部件安全系數 對改造后的帶式輸送機主要部件進行安全系數校驗,并對逆止器、制動器進行打滑校驗,經計算,帶式輸送機改造后滿足相關要求。
改造后的平朔井工一礦主斜井帶式輸送機運轉情況良好,在 2017 年 6 月由中國工程院發布的 2017中國煤炭企業科學產能排行榜中,平朔井工一礦排名第6。
5 、結語
特大型礦井主斜井帶式輸送機改造是一個系統工程,改造時應遵循安全第一的原則,保證輸送帶、制動器、逆止器等關鍵設備的安全系數不降低,盡量減少驅動機房內的土建結構改造工程量,包括預埋件的增減及結構梁的加固等,盡量縮短改造工期,減少企業停產損失。
